国庆期间,甘肃送变电工程有限公司承建的多个重大电网项目照常推进,2000余名建设人员坚守施工一线,抢抓秋季黄金建设期,全力保障工程进度,为经济社会发展提供稳定电力支撑。

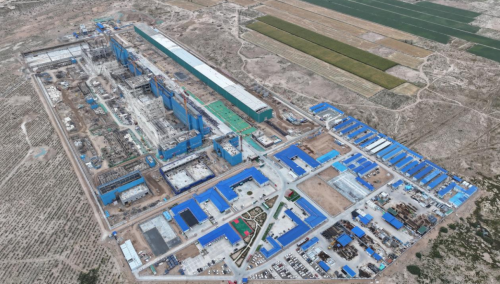

建设中的武威±800千伏换流站工程。国网甘肃省电力公司供图
在武威±800千伏换流站工程现场,900余名施工人员正加紧开展继电器室砌筑、降压变基础浇筑、电缆沟施工等作业。作为“陇电入浙”特高压工程的送端站,武威换流站自今年3月中旬开工以来,持续推进项目建设提速提效。据该项目经理杨旸介绍,多项关键节点已较原计划提前完成,其中GIS筏板基础提前19天完成浇筑,钢结构吊装提前3天完成,综合楼提前3天封顶。
甘肃张掖电厂扩建煤电750千伏送出工程正在进行消缺工作。国网甘肃省电力公司供图
甘肃省重点能源项目——金昌水源750千伏输变电工程线路工程(1、2标)正处于组塔的关键阶段,项目部排查安全风险,统筹设备与人员投入、完善安全措施,为后续工作奠定基础。与此同时,甘肃张掖电厂扩建750千伏送出工程的建设者们正在进行投运前的验收和消缺工作,项目部针对近期风沙大、温差大等特点,合理安排作业时间,保障工程按期投运。(宗韦利)
来源:国网甘肃省电力公司
